在前面的文章中,我們講述了無負荷試車調整試驗的詳細步驟,今天我們來聊聊負荷試車調整的詳細步驟,具體內容如下:
1.分類
負荷試車是指在負荷狀態下(通入實際工況氣體),組織與實施的除塵系統負荷試車。重點考核除塵設備在運行狀態下的實際功能。
負荷試車調整試驗按其除塵設備輸送介質的不同,可分為負荷試車調整預試驗(俗稱“冷態試驗”)和負荷試車調整試驗(俗稱熱態試驗)。
負荷試車調整試驗,一般應在無負荷試車合格的基礎上執行。二者也可結合進行。
2.項目內容
基于負荷試車調整頓試驗和負荷試車調整試驗的宗旨不同,其負荷試車的項目內容也有所差異。
(1)負荷試車調整預試驗。負荷試車調整預試驗,也稱冷態試驗。它是以常態空氣為介質來組織與實施除塵器氣體動力特性試驗的;其目的在于調整除塵系統,科學組織氣體正確流動,謀取除塵器模化除塵效能O化。
為防止粉塵對除塵器內部造成污染,給調整試驗造成操作困難;故利用除塵器既有結構,以常態無塵空氣為介質而開展的空氣動力特性試驗,稱為預試驗。通過優化對比,科學研究冷態試驗與熱態試驗的氣體動力關系。除塵設備負荷試車調整預試驗的項目內容,包括:
1)按除塵器額定(設計)風量×85%,調整試驗確定:
①抽吸點風量分配平衡;
②設備阻力;
③漏風率;
④主風機運行安全;
⑤附屬設施同步運行
⑧安全保護設施可靠
⑦除塵效能(排放濃度,除塵效率等)。
2)按除塵器額定(設計)風量×100%,調整確認上述1)各項指標
3)按除塵器額定(設計)風量×115%,調整確認上述1)各項指標
4)按1)、2)、3)各項指標,優化與確定除塵器運行指標
在上述調整試驗基礎上,還可以按O值考核空載運行能力。
(2)負荷試車調整試驗。負荷試車調整試驗,也稱熱態試驗。它是以工況氣體(含塵氣體)為介質,組織與實施除塵器實際運行的氣體動力特性試驗;其目的旨在調整除塵系統,科學組織工況氣體正確流動,謀取除塵器工況運行除塵效能O化。除塵器負荷試車調整試驗的項目內容,包括:
1)按除塵器額定(設計)風量×85%,調整試驗確定
①抽吸點風量分配平衡;
②設備阻力;
⑦漏風率;
④主風機運行安全;
⑤附屬設施同步運行
⑥安全保護設施可靠
⑦除塵效能(排放濃度,除塵效率等)。
2)按除塵器額定(設計)風旦×100%,調整確認上述1)各項指標。
3)按除塵器額定(設計)風且×115%,調整確認上述1)各項指標。
4)按1)、2)、3)各項指標,優化與確定除塵器運行指標。
在上述調整試驗基礎上,結合冷態試驗O值,探討熱態工況的O工作能力
3.調試規別
(1)負荷試車應按批推的《除塵設備負荷試車方案》執行。負荷試車方案,包括:負荷試車目的與原則,除塵器型號及其設計參數,引風機型導及其技術參數,運行點的策劃及其控制,操作程序與要點,安全設施與應急須案,試車組織與分工等。
重要除塵設備的負荷試車調整試驗,應建議建設單位牽頭組織,設計單位參加。
(2)負荷試車調整試驗分預試驗和試驗兩個階段執行。預試驗階段的任務,主要是調試設備,以期達到設計參數;試驗階段的任務,主要是調試設備投產運行,出具除塵設備功能參數。
(3)負荷試車應從O小風量調試,逐漸升至O值,以期從環境控制上觀察與尋求O佳運行點。
除塵設備運行點,應以除塵設備設計參數(溫度、壓力、濃度)為切入點,計算選定,調試勘定,確定風量值并在調節閥門開度上做好標記。
(4)預試驗階段,在調試設備的同時,從遠至近,依次做好抽塵點的風量分配、調節與平衡;反復調試,確認進入除塵器時的風量均布、合理。

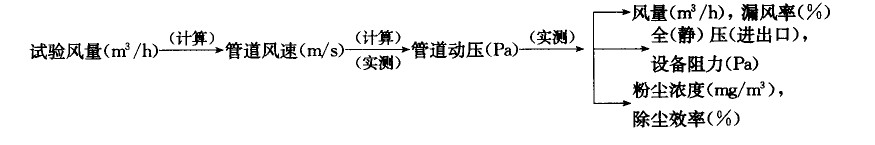

(5)除塵器運行點參數勘定,選擇在除塵器人口管道的平直段上進行,測試參數由計算預估,計算程序如下:
測試方法按O標推規定執行:風量測試應用皮托管(配用微型壓力計)法;壓力用U形壓力計(全壓)法;漏風率用風量平衡法、碳平衡法,粉塵濃度采用等速采樣,重量法檢測;除塵效率按進出口粉塵量差值計算確定。
(6)調試過程要嚴格按照安全操作規程;有爆炸性威脅的地點,更要安全操作,備有應急救護預案。
(7)調試不可能一次完成;應按預定計劃,反復試驗,優選終定。
4.調試結果
調試結束,整理試驗數據,撰寫調試報告。調試報告應包括:導言,調試目的,調試原則,調試方法,調試數據,討論、結論和參考文獻。
